电网升级双提升,赋能绿色能源产业发展新动力



在 220 千伏东营输变电工程进入攻坚克难即将竣工投运之际,宾川县人民政府组织召开了110 千伏田心输变电工程和箐门口220光伏送出线路工程建设推进协调会,拉开了宾川县“十四五”期间能源项目收官建设的序幕,宾川县电网基础设施建设进入全面提速冲刺阶段。三个项目的实施将进一步补齐宾川主网网架结构薄弱短板,显著提升宾川电网供电能力和供电可靠性,为宾川县绿色能源产业发展提供坚实的电力保障。



“十四五”期间,省级共下达宾川县新能源项目6批次14个项目,总装机113万千瓦,总投资56.6亿元,截至目前,已完成全容量并网9个项目,装机容量80万千瓦,完成投资40.76亿元。全县累计开发建成风电、光伏电站19座,装机容量126.02万千瓦,累计投资69.3亿元。项目的投产为县域产业集群发展获得有力支撑,促进区域经济协调发展,在巩固脱贫攻坚成果和乡村振兴中发挥了积极作用。



由于宾川光伏资源较为丰富,大量新能源项目在短时间内建设给电网的接入、送出、消纳带来严重的安全隐患,目前,省级批复宾川县2024年度第一批新能源项目(小龙潭山、箐门口、芭蕉箐、大村光伏项目)和2024年度第二批新能源项目(红山箐风电项目)共计5个,装机容量33万千瓦,因并网消纳受限,目前在开展工程建设前期工作。



为破解宾川电网网架结构薄弱,供电能力不足,新能源项目“发得出、送不出” 的瓶颈困局,确保电网供电能力满足宾川县构建“四绿一转”特色产业体系的电力需求,确保新能源项目“能发电,能并网,能消纳”,积极响应国家“碳达峰、碳中和”战略目标。南方电网云南大理供电局、宾川县人民政府共同会商,协同发力,“抓两头,强中间”,破解制约困局。



      ——抓实主网规划建设工作,筑牢区域电网保障与新能源消纳根基,精准把握全县新能源项目规划建设情况进度和全县招商引资情况,细化电力需求收资和科学开展用电负荷预测工作,积极向省、州行业管理部门汇报,全力做好电网新增变电站布点规划工作和建设时序安排工作。“十四五”期间,全县规划建设220千伏变电站1座,110千伏变电站2座,增容改造35千伏4座,新增变电容量531.35MVA,争取应急项目1项,建设220千伏线路13.675千米,计划总投资6.1亿元。项目的落地建设将进一步补齐宾川主网网架结构薄弱短板,显著提升宾川电网供电能力和供电可靠性,为宾川县绿色能源产业发展提供坚实的电力保障。





——抓实项目梳理排查、规范申报流程,筑牢投资落地基础,提升项目实施精准度,依托县域内丰富的风、光资源和国家能源开发新政策,将绿色能源产业打造成为促进县域工业经济发展的第一动力。重点围绕风、光资源达标、用林用地性质合规、进场道路通畅、并网条件成熟这四方面条件进行全覆盖资源摸底,争取将成熟度高,投资收益好,产业带动性强的项目进入省级项目清单,通过项目的快速落地,拉动县域经济持续健康发展。目前,40MW大营风电项目、300MW/600MW.h独立储能项目正在开展项目申报,大型充电站项目、冷链物流园项目正开展招商引资工作,“源网荷储”建设条件正在形成。


——强化项目落地建设中的要素保障工作,提升项目建设时效性,成立绿色能源项目建设指挥部,负责协调县级相关部门做好项目备案、意见征询、用林用地审批等工作,督查项目所在镇村两级单位全力做好群工协调服务工作,及时掌握解决项目建设中出现的问题和困难,服务好能源建设项目工作,确保项目按期投产,发挥效益。

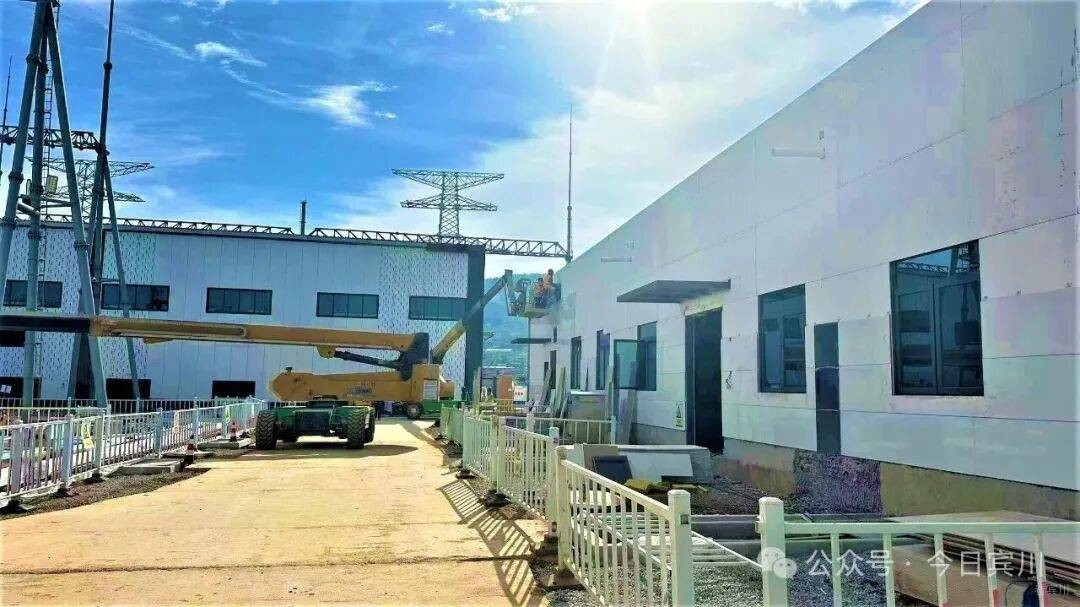

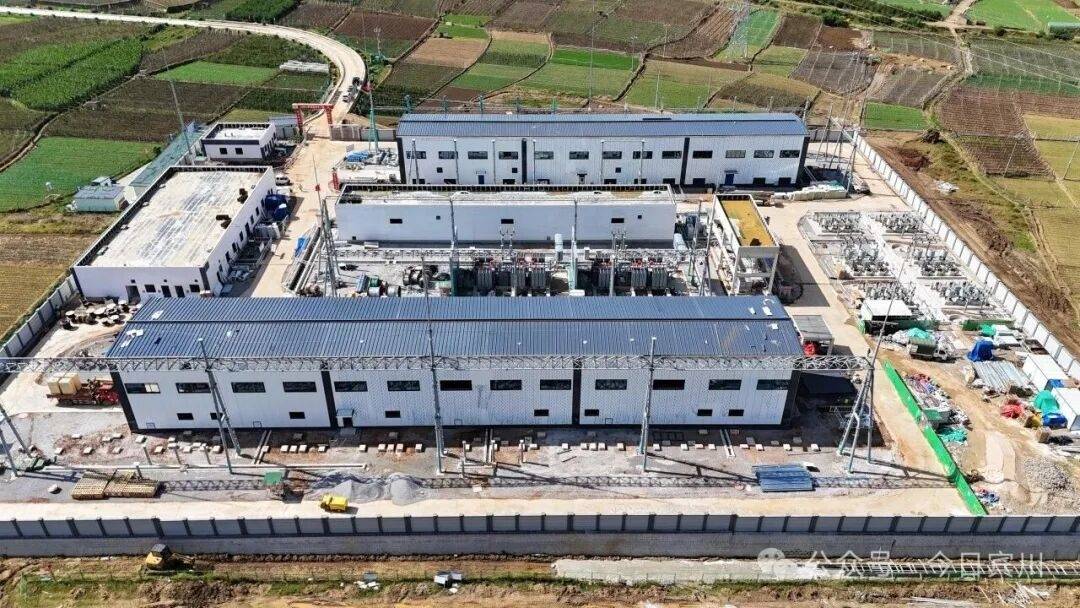

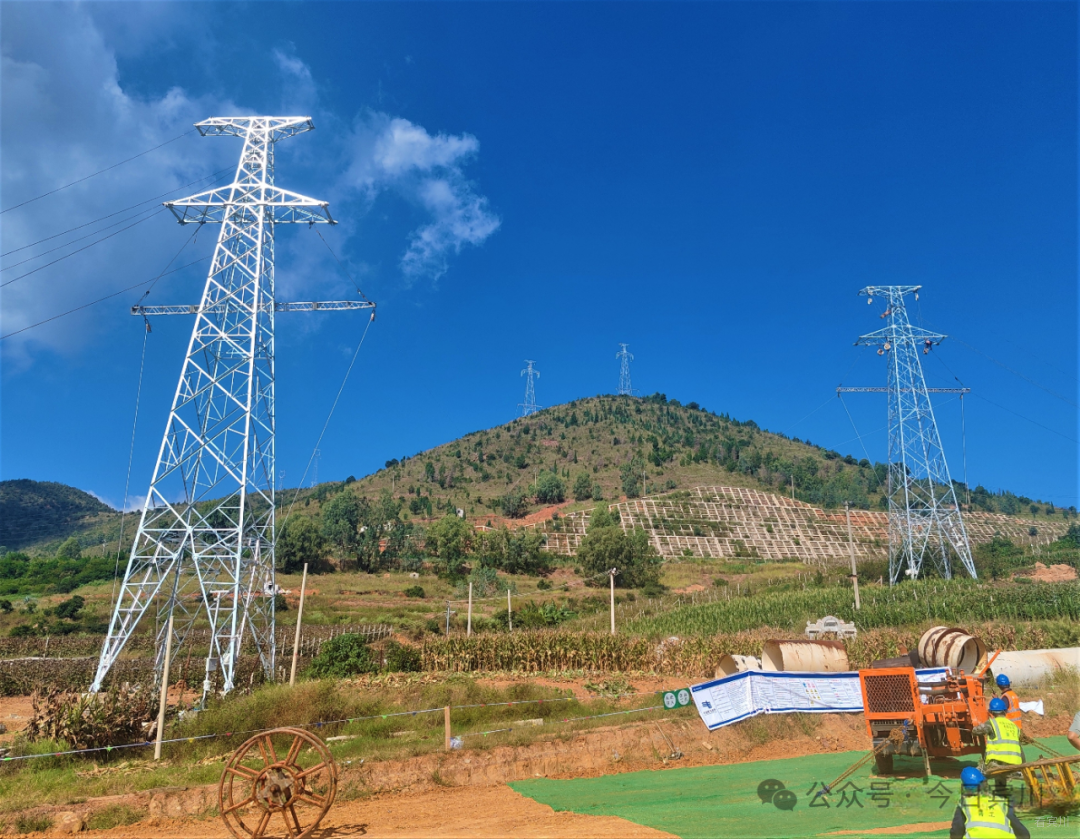

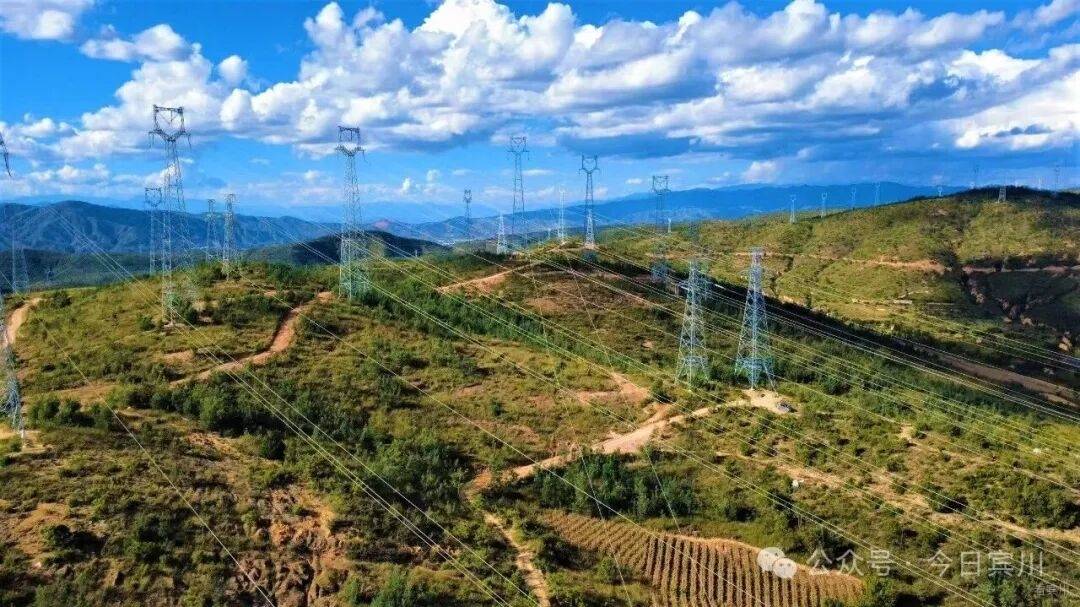

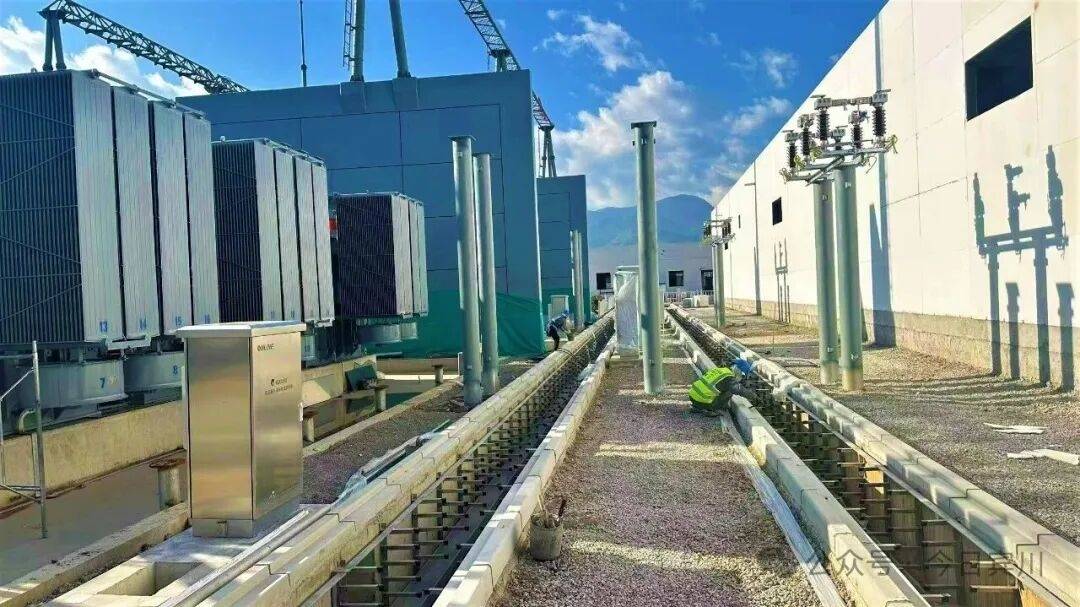

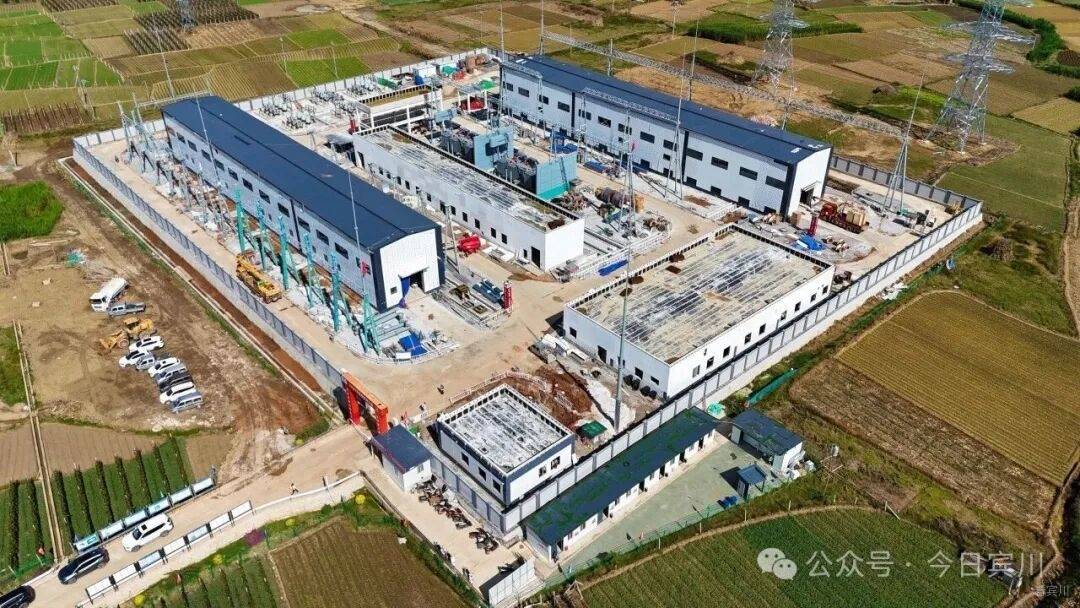

目前,投资2.96亿元的220千伏东营输变电工程已完成80%工程量,计划2025年12月31日竣工投运。投资3018万元的箐门口220千伏光伏送出工程已正式开工建,投资1.16亿元的110千伏田心输变电工程已启动场站土地征收、线路施工协调工作,计划2026年5月竣工投运。




项目实施后,宾川电网将建成1(1座220千伏变电站)+4(4座110千伏变电站)+13(13座35千伏变电站)为架构的电网供电格局,电网的供电能力和供电可靠性将显著提升,进一步筑牢区域电网保障与新能源消纳根基,制约新能源项目接入受限问题将得到有效缓解,为全县构建“四绿一转”特色产业体系提供可靠电力保障,助推“双碳”目标顺利完成。
